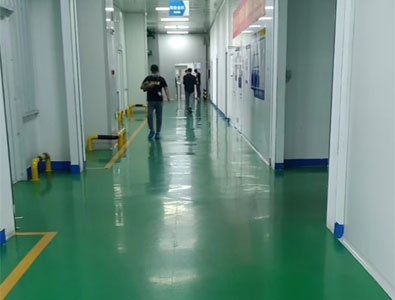

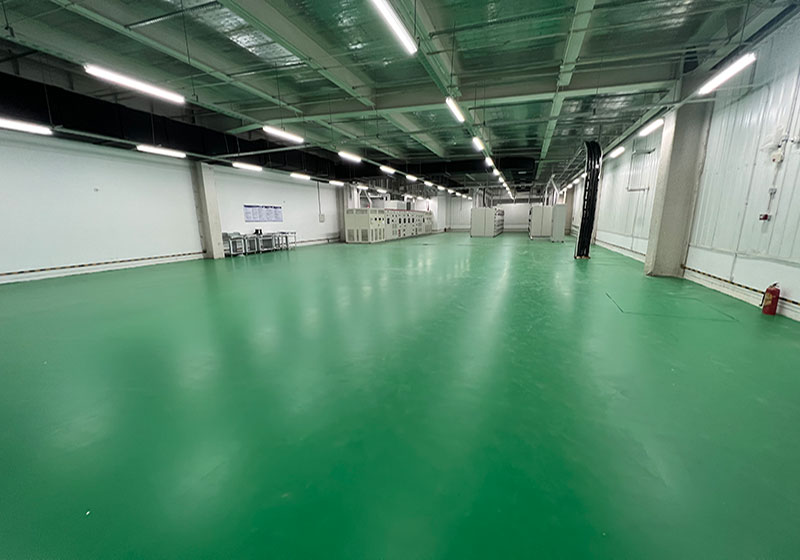

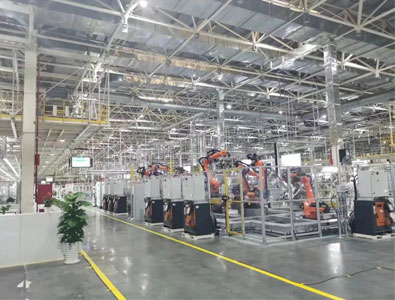

項目簡介:
廈門XX锂電一期M1地坪改造工程改造規模50000m2;建設單位為廈門海辰儲能科技有限公司,施工時間段為2022.4.29-2022.6.1;施工內容為GEMP工業雙纖環氧卷材。

施工流程:
施工工藝:
1. 基層處理:混凝土基礎地面需要處理平整。
2. 放樣預鋪:GEMP工業地闆下料放樣前必須展開靜置 24 小時以上,進行應力釋放、記憶性還原,再将地闆按照平面設計方案裁切放樣,進行預鋪設。
3. 刮膠、晾膠:嚴格按照單次鋪裝面積計算用膠量,并進行稱量、配膠;用刮膠闆将粘接膠均勻的塗布在待鋪的地面上,等待鋪貼。
4. 鋪貼地闆:根據選擇的粘接膠技術要求,達到鋪設時機後開始鋪貼,鋪闆時保證地闆邊緣與放樣畫線保持一緻。
5. 趕壓排氣:粘貼後,先用軟木塊從材料中間位置向兩端及兩邊推壓放氣,随後用 50 公斤或 70 公斤的地闆鋼壓輥均勻滾壓地闆 2 遍。
6. 拼縫切割:在地闆大面積軟木推趕排氣後,用拼縫切割工具沿下層材料邊沿将上層材料搭接邊切除,并保證兩塊地闆邊緣拼接無縫隙。
7. 縫隙處理:無縫拼接:地闆拼縫緊密,但不粘連在一起;填縫拼接:地闆拼縫切割後,在拼縫處做開槽處理,并在槽內填充填縫材料,地闆間粘連在一起。
8. 地闆完工檢查清理。
9. 地面施工維護時間結束後,拆除産品表面保護膜投入使用。
基層地面處理方案:
1、表面處理:地面強度要求強度≥C25,平整度≤2M/3MM,含水率≤8%,合格後打磨将地面拉毛。
2、伸縮縫處理:清除原有縫隙破損邊緣和縫隙內灰塵,塗刷界面劑,用環氧砂漿材料補平開縫。
3、接縫處理:采用雙組份的填縫劑進行填縫處理。
4、警戒線的處理:采用色号 安全黃的材料,每條警戒線裁成寬 10 公分進行區域劃分。
