屬 性:持久釋放靜電
性 能:表面電阻:10E5~8Ω、體積電阻10E5~8Ω、起伏電壓:≥100V
防滑等級:靜摩擦系數 Cd;
工藝做法:二次成型防靜電金剛砂耐磨抛光
使用範圍:電子,微電子,通訊,計算機,精密儀器,紡織,印刷,粉體,化學,有機溶劑,瓦斯等一切需要抗靜電的工廠的牆面、地坪及儲油罐。
執行标準:GB50944、JG/T1050-2207
表面硬度:≥6H
抗壓強度:≥35Mpa
平 整 度:2M±3MM
水 平 度:±1.0CM
1、基層處理

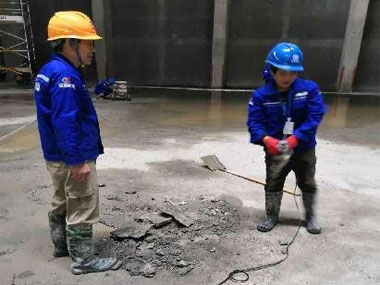

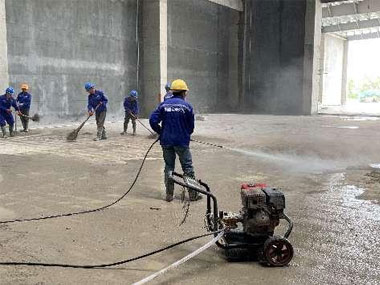

(1)場地銑刨、沖洗、清理:施工前将基層雜物、積水清理幹淨,用銑刨機将基礎拉毛,并将混凝土基層清理凹凸物垃圾清理幹淨。
2、模闆标高
(1)采用激光測标高儀或水準儀等确認原地面标高進行檢測,偏差在+0~-25mm 以內方可接收;以确保地坪最低施工厚度達到規範要求以及避免混凝土厚度不均勻産生收縮不一緻。
(2)根據圖紙最終确認的标高,控制模闆标高。

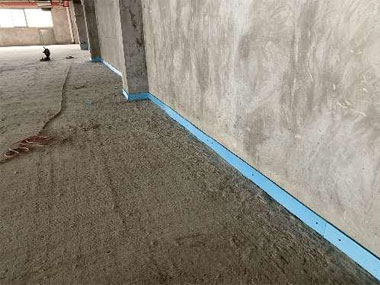

3、擠塑闆鋪設(應力緩沖)

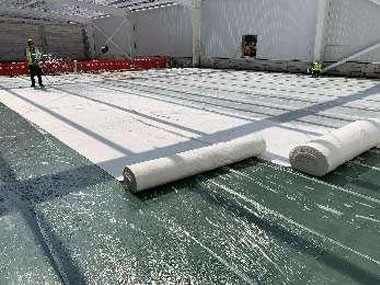

(1)因需要滿足混凝土伸縮時可以移動, 需要使用泡沫聚乙烯材料;

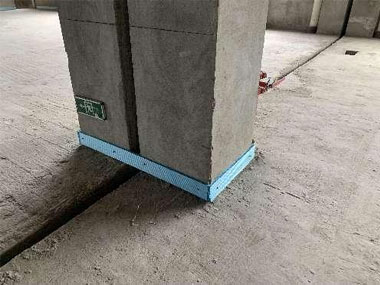

(2)柱腳使用10mm厚度的擠塑闆包裹, 并用膠帶固定,高度由墊層低于地坪标高2cm;

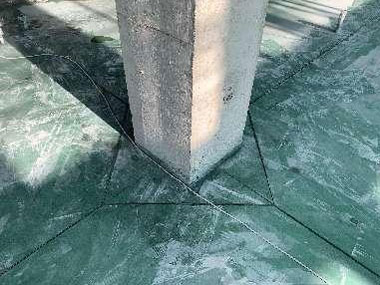

(3)在包柱邊隔離縫前,需首先考慮柱帽的分離沉降;

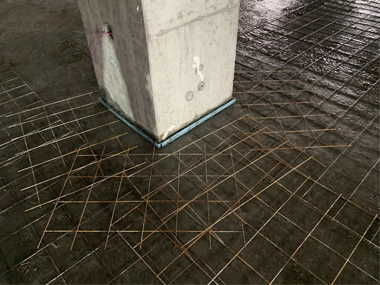

(4)在地坪的陰角處和陽角處鋪設加強筋;

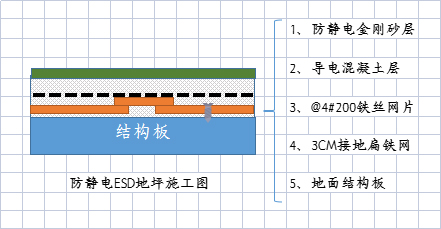

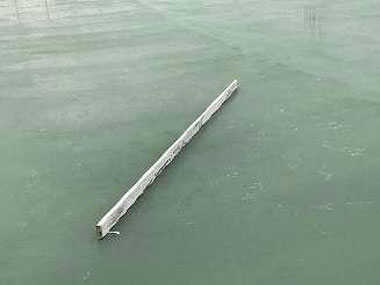

4、導電地網鋪設

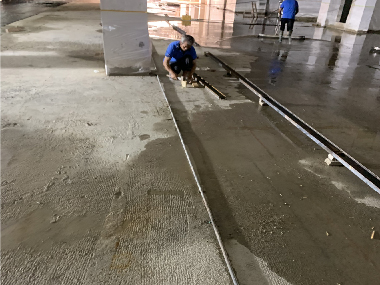

房間四周離地坪面20公分牆邊鋪設3CM扁鐵作為ESD釋放接地線,地面扁鐵鋪設必須設有“凸”點同時設有螺絲孔以便于二級接線使用,扁鐵對地面必須固定處理,交叉處需焊接。

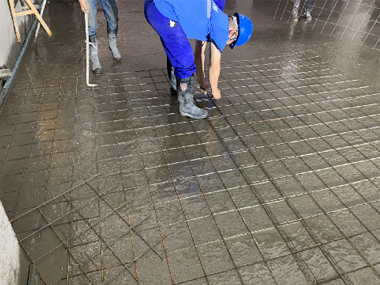

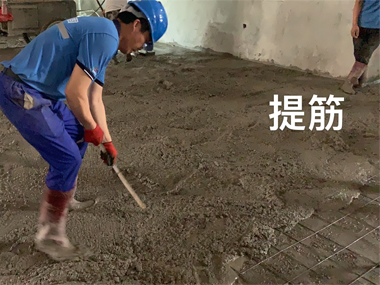

5、地面掃漿界面、網片鋪設
采用專人提筋,将網片提到混凝土中上位置,增強網片限裂性能;待施工前監理進行隐檢合格後,開始進行掃漿處理,掃漿施工面一次不宜過多,應随掃随澆築混凝土,掃漿後不得有明水。

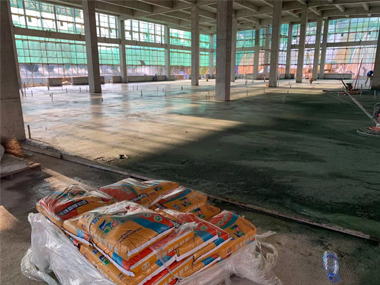

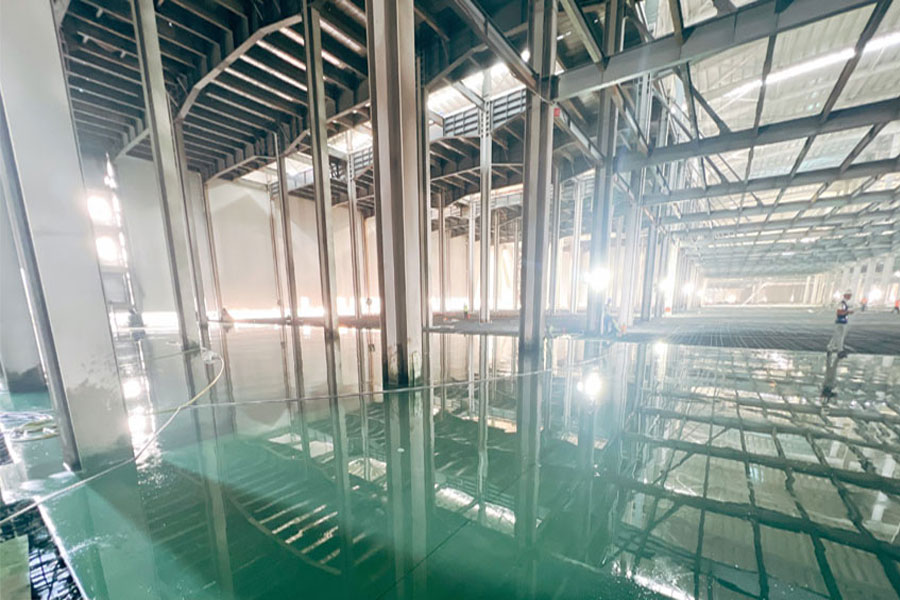

6、混凝土澆築

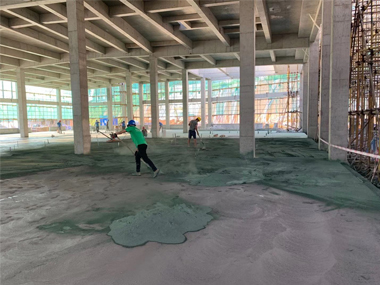

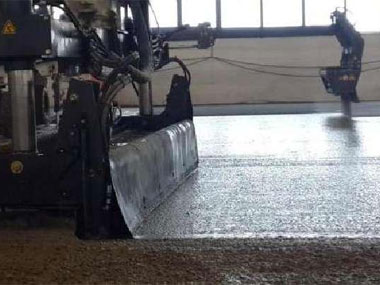

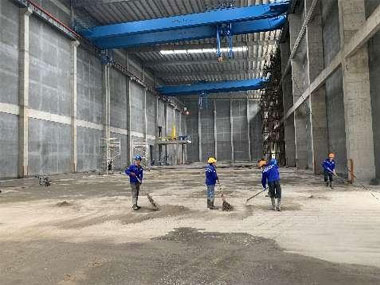

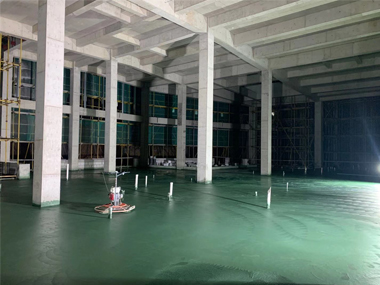

(1)根據施工順序,混凝土施工采用拖拉機或地泵輸送混凝土,并采用人工先對邊角區混凝土進行初平,然後直接采用激光整平機整平。

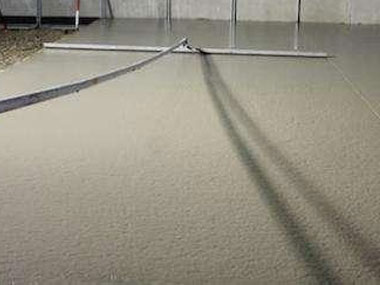

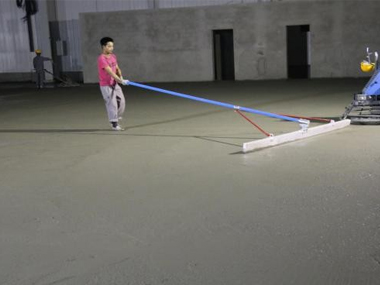

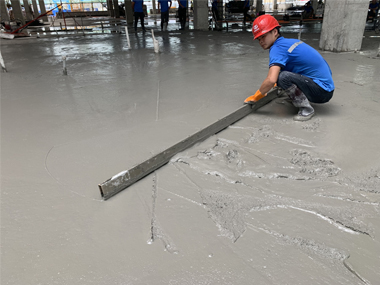

(2)混凝土激光整平使用激光整平機,邊角激光整平機施工不到的地方,使用汽油振動棒振掏密實後,采用2米重型刮尺刮平處理,刮平後使用激光塔尺和水準儀複 測标高,确保标高與大面積地坪完全相同;
(3)當混凝土激光整平後,使用 3 米推杆進行 2 次“十字”交差表面推平,盡可能去除表面浮遊物、 泌水。

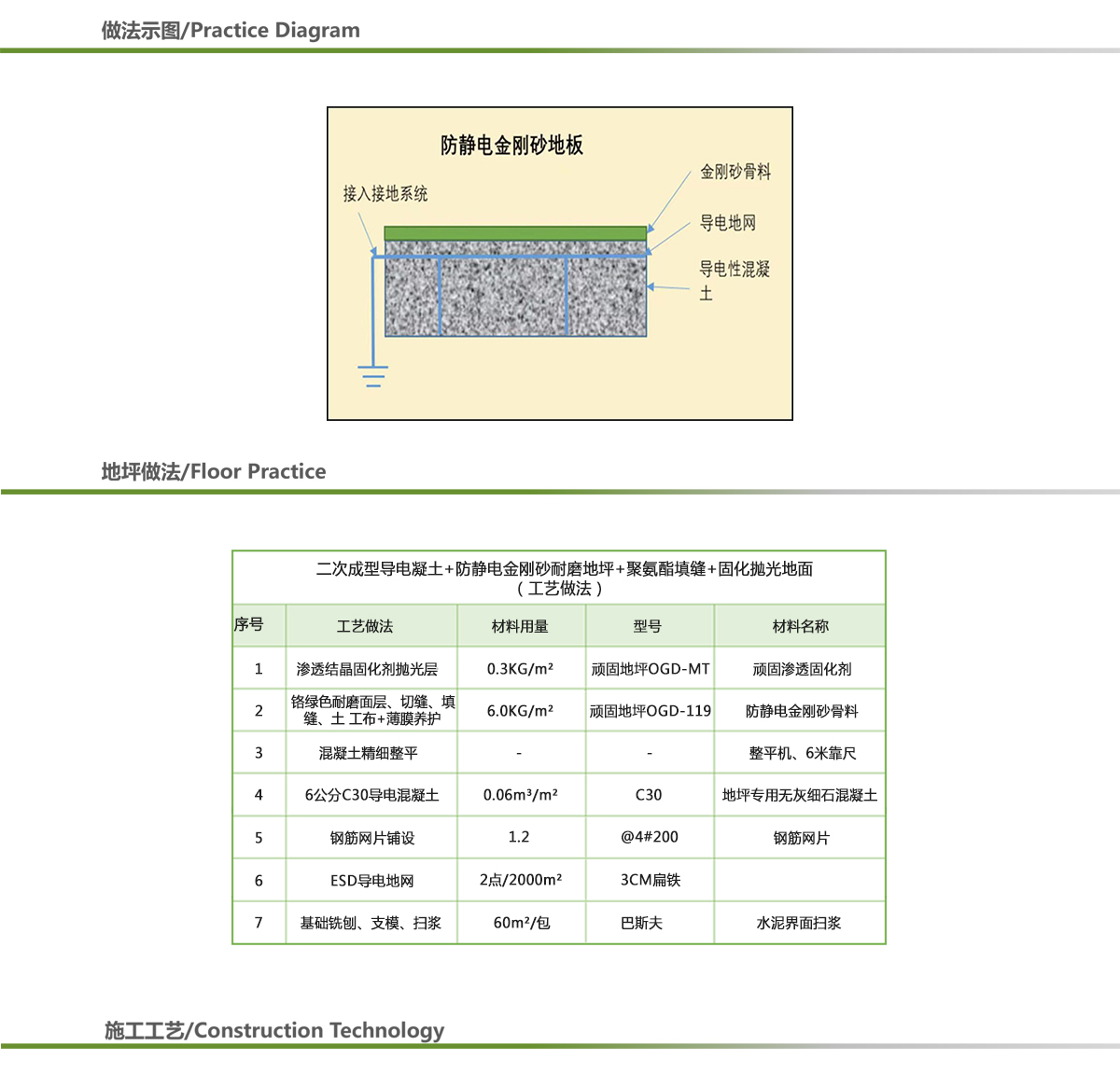

7、防靜電金剛砂材料施工做法

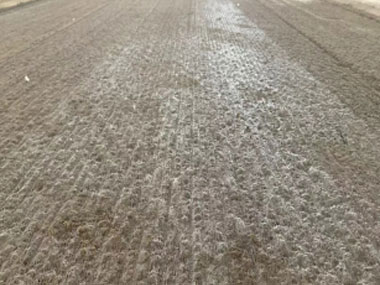

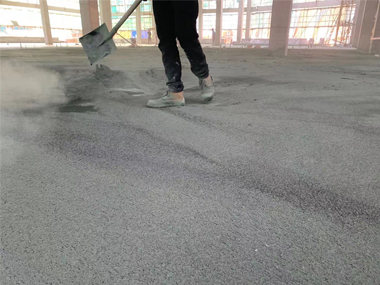

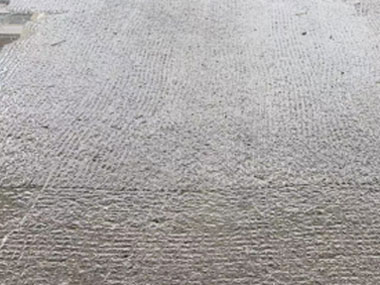

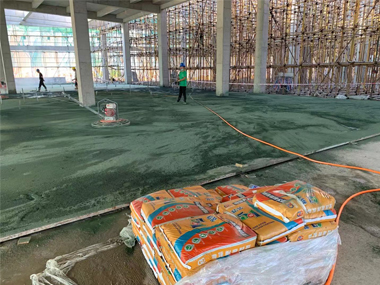

(1)混凝土表面第一次提槳,使用單腳磨平器(附着合金材質鐵盤),進行混凝土第一次提漿作業。有規則性的運行全部區域,表層面不得出現凹凸不平現象,并根據地面初凝情況第一次按 2㎡/3 ㎏用量均勻的撒布粉末耐磨材料作業。

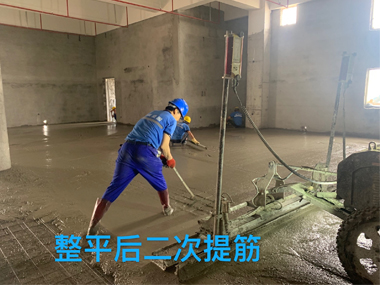

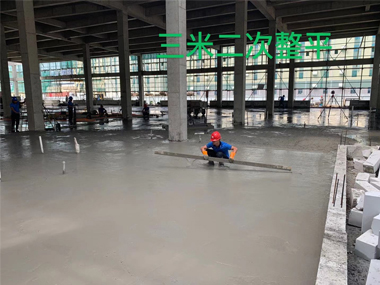

(2)提漿、撒布粉末耐磨材料施工過程中需要确認标高,且同步進行補正工作,采用 3 米方闆刮尺找平補正,當第一次提槳作業完成後,采用 3 米方闆刮尺以十字交差方式進行 3 遍刮平補正;
(3)混凝土表層第二次收面提漿,當混凝土表面凝固到一定硬度,使用雙腳磨平器,進行混凝土表面第二次提漿作業。有規則性的運行全部區域,表層面不得出現凹凸不平現象。不固定施工過程中需要确認标高,且同步進行補正工作。補正後,根據地面平整度和泌水情況進行第三次按 1 ㎡/3 ㎏用量均勻的撒布粉末耐磨材料作業,确保地面規整度和表面泌水均勻。

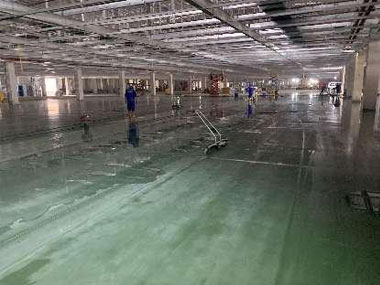

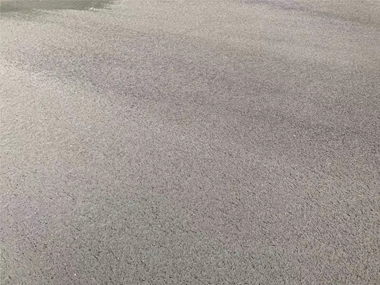

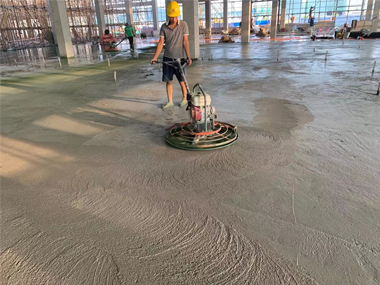

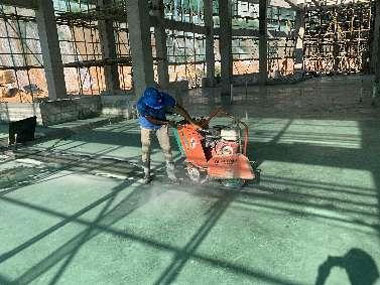

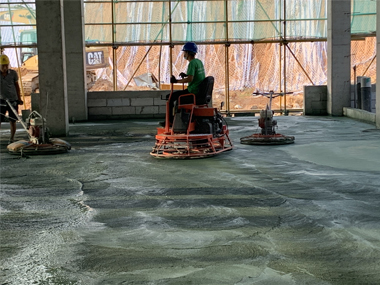

(4)混凝土表面完成面施工,使用雙腳磨平器附着四角翅膀型塑料或鋼鐵, 進行混凝土完成面收光施工;調節速度和強度,将地面抛出作出光澤,不得過度抹光施工,适當結束。

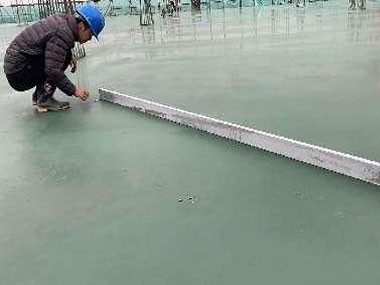

8、FF/FL檢測(平整度/水平度)

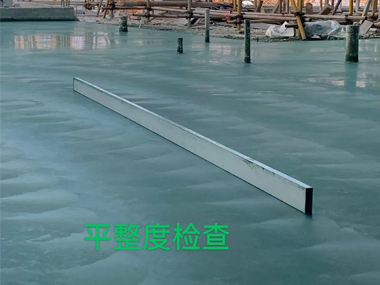

地坪 FF/FL值(平整度、水平度)檢測(參考美國 ASTM1155 或 BS TR34 地坪标準, 直尺2米≦4㎜;檢測目的:
第一、地坪必須達到預期的地坪标準,才能滿足樣闆工程的目标要求。
第二、施 工過程中的自我檢測是對施工工藝的一種複檢,找出還能提高的地方,并杜絕降低 FF/FL 值的 問題出現,保證地坪的整體質量超過驗收标準。

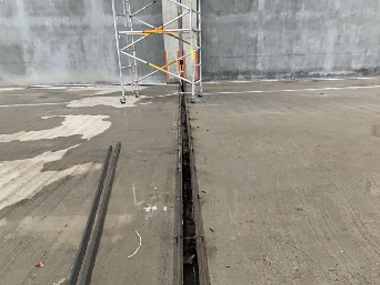

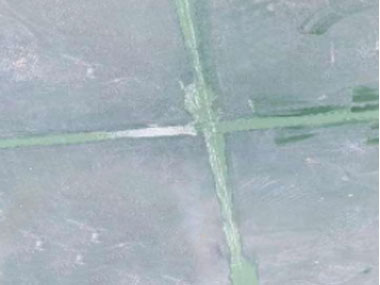

9、引導縫切縫\養護
(1)切割時間:在保證切割不爆邊的情況下,最早的時間內進行切割,一般視天氣情況和當時混凝土硬化狀況,在 24 小時內完成鋸切縫施工 ;切割的同時用吸水機将切割産生的泥漿清理吸除幹淨。
(2)金剛砂收面完成3小時內立馬彈分倉線,随後進行面層潤水養護抵禦面層龜裂紋形成;
(3)養護周期7天禁止上人上車、懸挂金剛砂責任牌!
10、成品保護措施
(1)地坪分包段:地坪單位養護周期為7+14天;(7天養護期+14天的強度上升期)按規範《金剛砂地坪成品保護收記錄表》進行成品保護措施、并懸挂責任牌、養護期告知牌;
(2)切實負責成品保護各項工作,專人随時進行現場所巡視檢查,發現損壞或其他班組造成破壞,及時上報監理或總包單位,由業主監理單位處理各種違章行為并對損害進行賠償!

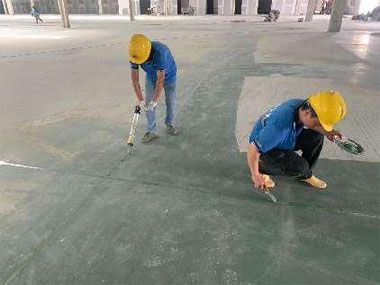

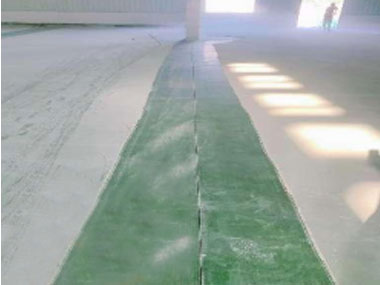

11、聚氨酯填縫

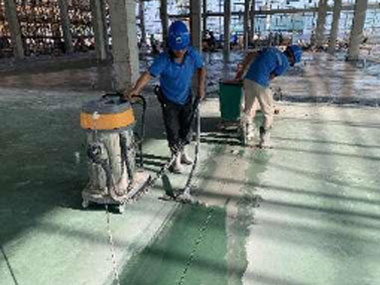

(1)切割處理:采用手磨機将引導縫泥漿二次清理幹淨,采用吸塵器吸幹淨,确保聚氨酯粘結;
(2)填縫處理:在清理幹淨的縫上填沖聚氨酯填縫膠并用鏟刀壓實;
(3)後期處理:同固化劑一同研磨;

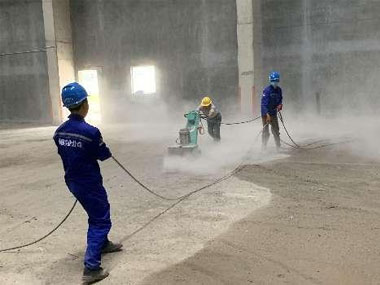

12、固化研磨抛光
(1)耐磨骨料地坪施工完成後7-15天,開始進行密封固化劑施工。
使用專業的地坪研磨機配合不同粒度的混凝土研磨片,去除地坪表面的髒污、松散層及多餘附着物。根據需求,做輕微露骨料或高光露骨料處理。采用濕式+幹式的研磨方法。進一步提高表面平整度,并打開毛孔, 以利于液體硬化劑材料更好的滲透反應。
(2)用低壓噴射器噴射一層濕潤、飽和的密封固化劑。塗完第一層後,一定要讓表面保持濕潤20分鍾。如果在20分鍾內,表面開始幹燥,再塗一層并保持表面濕潤。可使用硬毛刷或拖把塗刷,進一步使材料分散均勻。

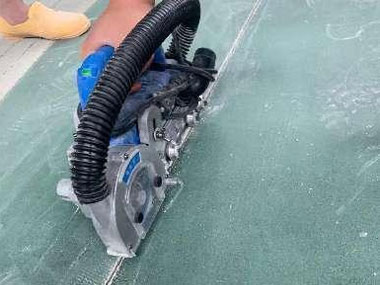

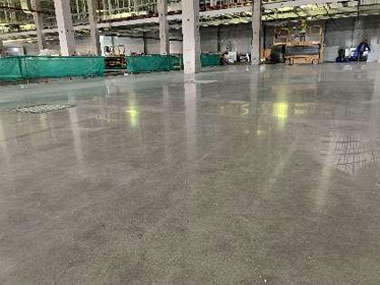

(3)研磨抛光,硬化劑徹底幹燥,并反應24小時候,表面緻密度和硬度性能已經顯著提高,可以進行多個粒度研磨材料的精細研磨和抛光(依次使用50、100、200、300、500、800、1000目磨片),直至最佳效果。

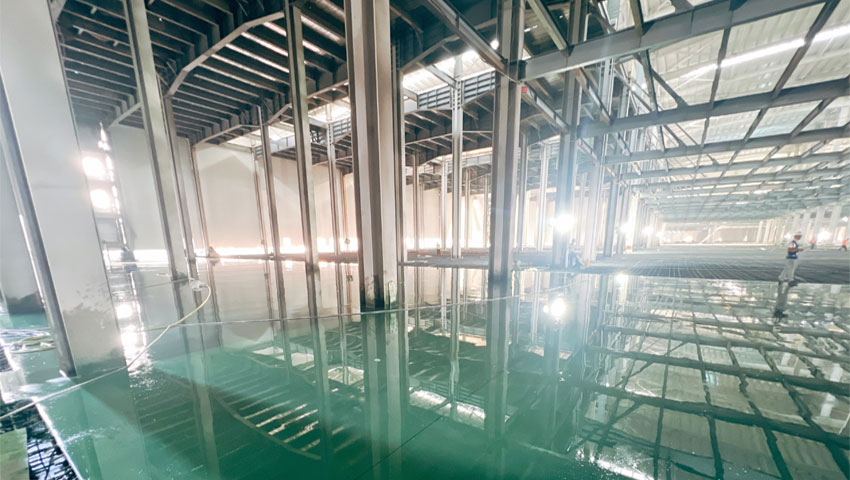

廈門XX(一期)——模組廠房
(混凝土澆築+防靜電金剛砂+固化劑抛光)
