屬 性:更高的平整度、水平度、耐磨度、施工縫和美觀度。
性 能:地面超平亮潔、均等摩擦,耐磨耐壓性高,易保養、清潔;叉車等運行平穩、速度快、效率高且不會碰撞貨架及傾倒,使用壽命長。
工藝做法:一次成型混凝土抛光、二次成型混凝土抛光、 一次成型金剛砂耐磨抛光、二次成型金剛砂耐磨抛光
使用範圍:大型倉儲中心、物流中心、零售業的綜合配送中心、超窄巷道倉庫、鐵道運輸儲備中心、貨運碼頭、電視節目演播室、溜冰場、使用精密儀器、設備的生産車間等對地面要求特别平整度的工業廠房。
執行标準:GB50496、CECS328;
地面強度:表面強度不小于C35;
地面硬度:莫式硬度6.5以上;
标準要求:FF≤±3mm/3m;FL≤±10mm;
二次成型混凝土+金剛砂耐磨地坪
1. 基層處理
(1)場地 銑刨、沖洗、清理:施工前将基層雜物、積水清理幹淨,用銑刨機将基礎拉毛,并将混凝土基層清理凹凸物垃圾清理幹淨。
2. 模闆标高
(1)采用激光測标高儀或水準儀等确認原地面标高進行檢測,偏差在+0~-25mm 以內方可接收;以确保地坪最低施工厚度達到規範要求以及避免混凝土厚度不均勻産生收縮不一緻。
(2)根據圖紙最終确認的标高,控制模闆标高。
3. 擠塑闆鋪設(應力緩沖)
(1)因需要滿足混凝土伸縮時可以移動, 需要使用泡沫聚乙烯材料;
(2)柱腳使用10mm厚度的擠塑闆包裹, 并用膠帶固定,高度由墊層低于地坪标高2cm;
(3)在包柱邊隔離縫前,需首先考慮柱帽的分離沉降;
(4)在地坪的陰角處和陽角處鋪設加強筋;

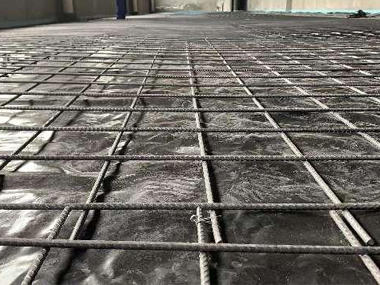

4. 地面掃漿界面、網片鋪設
采用專人提筋,将網片提到混凝土中上位置,增強網片限裂性能;待施工前監理進行隐檢合格後,開始進行掃漿處理,掃漿施工面一次不宜過多,應随掃随澆築混凝土,掃漿後不得有明水。
5. 混凝土澆築

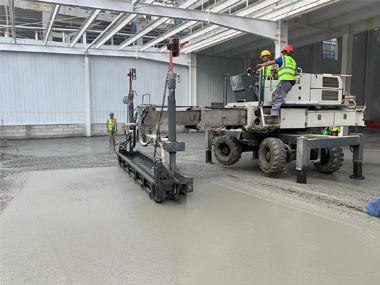

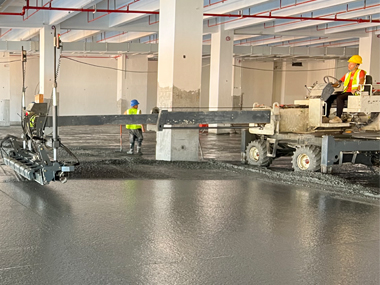

(1)根據施工順序,混凝土施工采用拖拉機或地泵輸送混凝土,并采用人工先對邊角區混凝土進行初平,然後直接采用激光整平機整平。

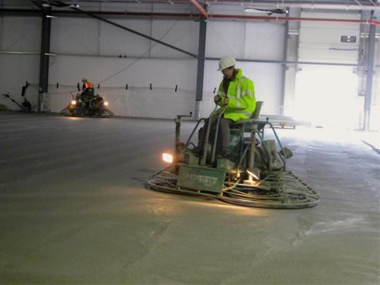

(2)混凝土激光整平機使用激光整平機,邊角激光整平機施工不到的地方,使用汽油振動棒振掏密實後,采用2米重型刮尺刮平處理,刮平後使用激光塔尺和水準儀複 測标高,确保标高與大面積地坪完全相同;
(3)當混凝土激光整平後,使用 3 米推杆進行 2 次“十字”交差表面推平,盡可能去除表面浮遊物、 泌水。
6. 金剛砂施工做法
(1)混凝土表面第一次提槳,使用單腳磨平器(附着合金材質鐵盤),進行混凝土第一次提漿作業。有規則性的運行全部區域,表層面不得出現凹凸不平現象,并根據地面初凝情況第一次按 1㎡/3 ㎏用量均勻的撒布粉 末耐磨材料作業。
(2)提漿、撒布粉末耐磨材料施工過程中需要确認标高,且同步進行補正工作,采用3米方闆刮尺找平補正,當第一次提槳作業完成後,采用 3 米方闆刮尺以十字交差方式進行3遍刮平補正作業。
(3)混凝土表層第二次收面提漿,當混凝土表面凝固到一定硬度,使用雙腳磨平器,進行混凝土表面第二次提漿作業。有規則性的運行全部區域,表層面不得出現凹凸不平現象。不固定施工過程中需要确認标高,且同步進行補正工作。補正後,根據地面平整度和泌水情況進行第二次按 1 ㎡/3 ㎏用量均勻的撒布粉末耐磨材料作業,确保地面規整度和表面泌水均勻。
(4)混凝土表面完成面施工,使用雙腳磨平器附着四角翅膀型塑料或鋼鐵, 進行混凝土完成面收光施工;調節速度和強度,将地面抛出作出光澤,不得過度抹光施工,适當結束。
7. FF/FL檢測(平整度/水平度)
地坪 FF/FL值(平整度、水平度)檢測( 參考美國 ASTM1155 或 BS TR34 地坪标準, 直尺2米≦4㎜;(CATL标準)檢測目的:
第一、地坪必須達到預期的地坪标準,才能滿足樣闆工程的目标要求。
第二、施工過程中的自我檢測是對施工工藝的 一種複檢,找出還能提高的地方,并杜絕降低 FF/FL 值的問題出現,保證地坪的整體質量超過驗收标準。
一次成型混凝土+ 金剛砂耐磨地坪
1. 基礎處理
(1)确保基礎夯實後禁止二次開挖;
(2)墊層水平度控制在≧10MM、墊層分倉接頭保持同面層一緻;

2. PE膜鋪設
(1)為了減小地坪與墊層之間的摩擦力,薄膜應具有一定厚度,鋪兩層薄膜;
(2)保持平整,邊緣要有超過300mm的搭接,牆邊反折上牆10CM;
(3)應根據施工進度分段鋪設,避免重型設備碾壓後失去效果;
(4)樁承地坪,需在樁頭位置額外鋪一片薄膜;
3. 預制施工縫
(1)根據業主最終确認的标高,控制模闆标高。
(2)不同的澆築厚度要求選用不同規格的模闆。 使用铠甲縫作為模闆,铠甲縫上沿就是地坪完成後的标高平面,裝铠縫為兩片2mm厚鍍鋅鋼闆組成,可有效保護施工縫邊緣的破損;
(3)安裝時須調整裝凱縫的頂标高,确保其誤差 在3m/±1mm範圍內,使用螺栓調節标高,并用鋼筋固定;
(4)在整倉混凝土澆築完畢後才将施工縫封口, 已方便罐車進出,提高輸送速度。
(5)找平層找平采用激光整平,實行分塊的澆築方式。
4. 隔離縫設置
(1)需要隔離的部位包括:牆體,柱體,設備基礎 ,突出的管子或其他物體;
(2)采用有彈性的隔離材料,如擠塑闆;隔離縫高度需高過混凝土闆厚;
5. 混凝土澆築
(1)根據施工順序,混凝土施工采用地泵輸送混凝土,并采用人工先對邊角區混凝土進行初平,然後直接采用激光整平機整平。
(2)混凝土激光整平機使用激光整平機,邊角激 光整平機施工不到的地方,使用汽油振動棒振掏密實後,采用2米重型刮尺刮平處理,刮平後使用激光塔尺和水準儀複測标高,确保标高與大面積地坪完全相同;
(3)當混凝土激光整平後,使用 3 米推杆進行 2 次“十字”交差表面推平,盡可能去除表面浮遊物、 泌水。
6. 金剛砂施工做法(參考二次成型金剛砂)
7. FF/FL檢測(平 整度/水平度)(參考二次成 型金剛砂)
8. 引導縫切縫\養護
(1)切割時間:在保證切割不爆邊的情況下,最早的時間內進行切割,一般視天氣情況和當時混凝土硬化狀況,在 24 小時內完成鋸切縫施工 ;切割的同時用吸水機将切割産生的泥漿清理吸除幹淨。
(2)金剛砂收面完成3小時內立馬彈分倉線,随後進行面層潤水養護抵禦面層龜裂紋形成;
(3)養護周期7天禁止上人上車、懸挂金剛砂責任牌!
聚氨酯填縫+固化 抛光
1. 聚氨酯填縫
(1)切割處理:采用手磨機将引導縫泥漿二次清理幹淨,采用吸塵器吸幹淨,确保聚氨酯粘結;
(2)填縫處理:在清理幹淨的縫上填沖聚氨酯填縫膠并用鏟刀壓實;
(3)後期處理:同固化劑一同研磨;
2. 固化研磨抛光

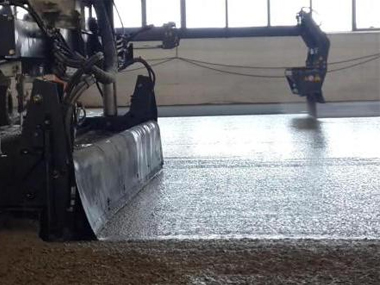

(1)耐磨骨料地坪施工完成後7-15天,開始進行密封固化劑施工。
使用專業的地坪研磨機配 合不同粒度的混凝土研磨片,去除地坪表面的髒污、松散層及多餘附着物。根據需求,做輕微露骨料或高光露骨料處理。采用濕式+幹式的研磨方法。進一步提高表面平整度,并打開毛孔, 以利于液體硬化劑材料更好的滲透反應。
(2)用低壓噴射器噴射 一層濕潤、飽和的密封固化劑。塗完第一層後,一定要讓表面保持濕潤20分鍾。如果在20分鍾內,表面開始幹燥,再塗一層并保持表面濕潤。可使用硬毛刷或拖把塗刷,進一步使材料分散均勻。
(3)研磨抛光,硬化劑 徹底幹燥,并反應24小時候,表面緻密度和硬度性能已經顯著提高,可以進行多個粒度研磨材料的精細研磨和抛光(依次使用50、100、200、300、500、800、1000目磨片),直至最佳效 果。

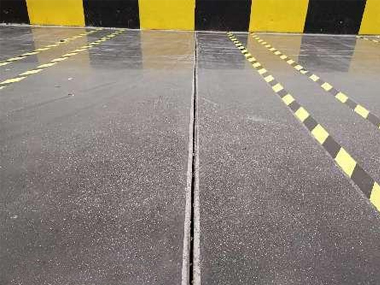

廈門XX(一期)——電芯廠房一、二

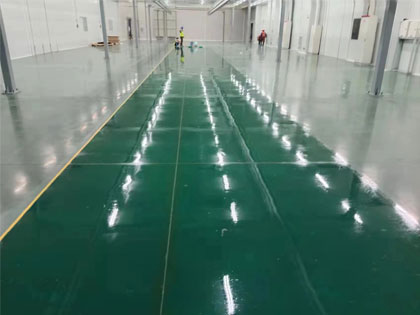

(混凝土澆築+金剛砂+固化劑抛光)
甯德XX車裏灣
(混凝土澆築+金剛砂+固化劑抛光)
