項目簡介:
安徽永輝超市超平混凝土鋼纖維整體耐磨地坪工程建設規模20000m2;建設單位為安徽永輝超市有限公司,施工時間段為2018.7.1-2018.10.10;施工內容為鋼纖維混凝土整體耐磨地坪。
施工技術方案:
1、基礎處理
(1)、場地銑刨、沖洗、清理:施工前将基層雜物、積水清理幹淨,用銑刨機将基礎拉毛,并将混凝土基層清理凹凸物垃圾清理幹淨。
2、标高模闆:
(1)采用激光測标高儀或水準儀等确認原地面标高,按國家建築地面驗收規範 GB5029-2010 的第4條标準對墊層地面标高進行檢測,偏差在+0~-25mm 以內方可接收;以确保地坪最低施工厚度達到規範要求以及避免混凝土厚度不均勻産生收縮不一緻。
(2)、根據圖紙最終确認的标高,控制模闆标高。
(3)、澆築厚度為60mm要求選用低于60mm模闆。使用槽鋼作為模闆,槽鋼縫上沿就是地坪完成後的标高平面;
(4)、分倉縫于第二天用大型切割機彈線切直收邊,做為二次澆注分接頭采用薄膜保護防止污染;
(5)、門口以及相關需要分割的地方則根據需要采用槽鋼模闆或者角鐵做平做直;
(6)、四周門口降低2公分,采用角鐵焊接做坡度;
3、擠塑闆鋪設
(1)、施工目的是将地坪與約束體結構分離;
(2)、因需要滿足混凝土伸縮時可以移動, 需要使用泡沫聚乙烯材料;
(3)、柱腳使用20mm厚度的擠塑闆包裹, 并用膠帶固定,高度由墊層低于地坪标高2cm;
(4)、在包柱邊隔離縫前,需首先鋪設柱邊防潮膜;
(5)、在地坪的陰角處和陰井處須加附加筋

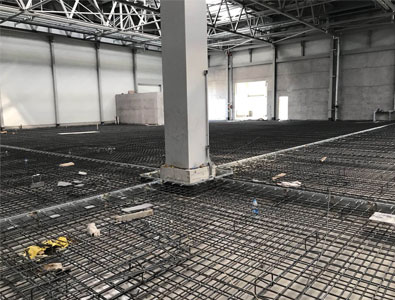

4、地面掃漿界面、網片鋪設
(1)、掃漿的目的是降低地面空鼓,掃漿采用4.25水泥,每包施工面積60-80平方;
(2)、網片施工目的是将加強柱腳的抗拉強度,避免釋放性裂紋;
(3)、網片鋪設搭接200CM,采用鐵絲綁紮;
(4)、采用專人提筋,将網片提到混凝土中上位置,增強網片限裂性能;
5、混凝土整平

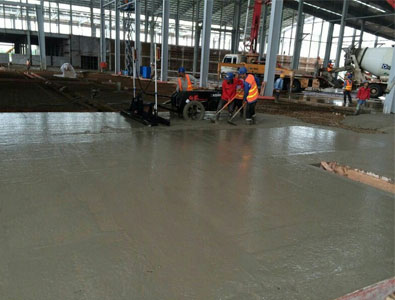

(1)、根據施工順序,混凝土施工采用拖拉機輸送混凝土,混凝土采用放料時,保證混凝土放料 高度比地坪完成面标高略高 20-50mm 左右,并采用人工先對邊角區混凝土進行初平,然後直接采用 激光整平機整平;每次整平工作範圍:長5米×寬3.6米,留下1米範圍的空間來堆放此次整平時多 餘的混凝土,在混凝土整平過程中,每次工作時的搭接處須重複2米,以提高混凝土地坪表面 FL(水 平度)數值。
(2)、混凝土激光整平機使用大型激光整平機,邊角激光整平機施工不到的地方,使用汽油振動棒振掏密實後,采用2米重型刮尺刮平處理,刮平後使用激光塔尺和水準儀複 測标高,确保标高與大面積地坪完全相同;
