項目簡介:

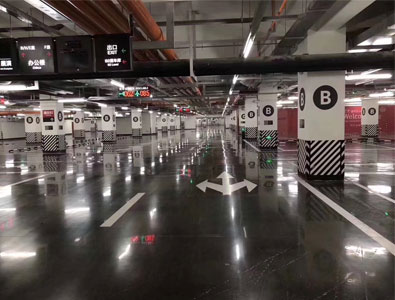

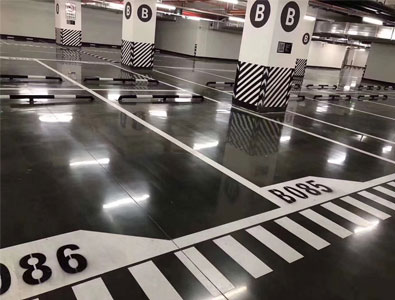

大連中建海語城地下停車場金剛砂固化劑地坪工程建設規模10330.3m2;建設單位為中鐵建(大連)置業有限公司,施工時間段為2018.9.30-2018.10.15;施工內容為地下停車場金剛砂固化劑地坪。
産品工藝圖:

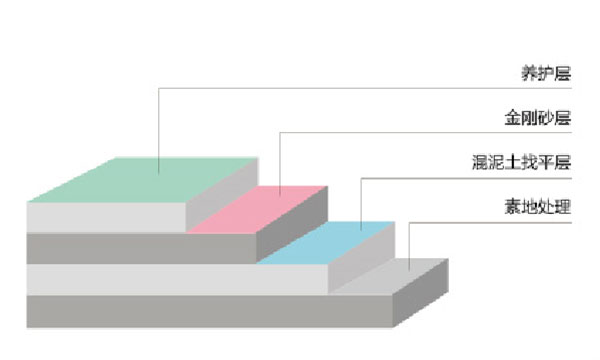

施工工藝:

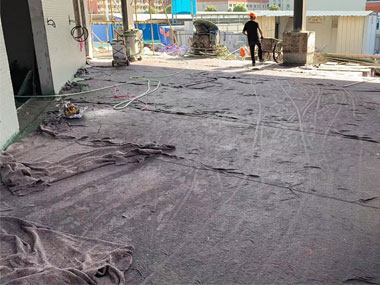

1、 基層處理:基層銑刨拉毛處理,地面清洗幹淨;

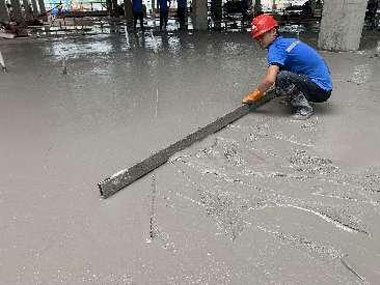

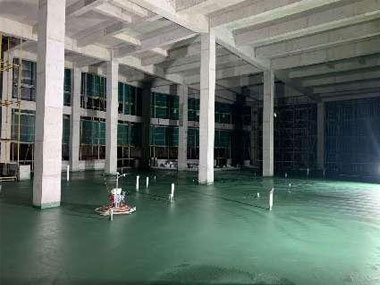

2、混凝土找平層:設置澆築水平、分倉支模;集水井蓋闆水平調整到混凝土澆築水平面;地面界面掃漿采用苯乙烯-丁二烯共聚物乳液進行掃漿;鋪設鋼筋網片;混凝土澆築根據現場實際情況調整厚度,地面放坡5‰,平整度要求3m/5mm;切割伸縮縫,立柱切菱形縫;地面養護:整體覆蓋薄膜紙養護。

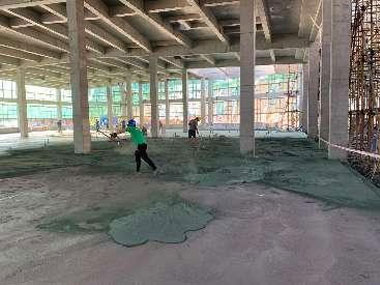

3、 混凝土澆築後必須搗實找平,2-4小左右混凝土進入初凝階段,混凝土初凝後進行一次提漿。此次提漿目的在于除去水、找平、壓實等作用。
4、 一次撒料。将準備好的2/3金剛砂耐磨材料均勻撒在混凝土表面,一般從邊角開始因為邊角失水快;撒料不可用力過猛不可撒布不均。

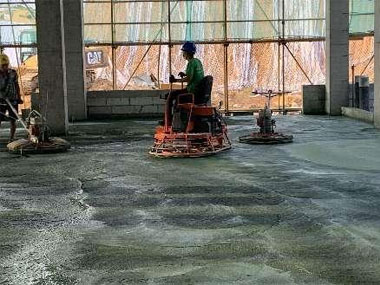

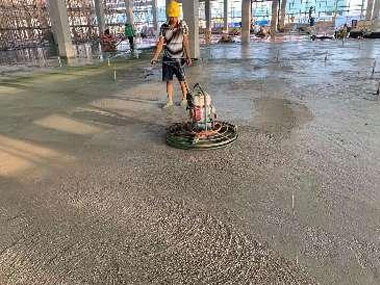

5、 一次撒料後提漿。當2/3的材料充分吸收混凝土漿水後顔色會變暗,邊角若有幹材料時适當灑水,當材料全部充分吸收漿水後使用帶圓盤磨光機進行提漿。
6、 第二次撒料。将剩餘的1/3材料均勻撒布,撒布方向與一次撒布時垂直。此次撒料在于找補,一定要撒布均勻。

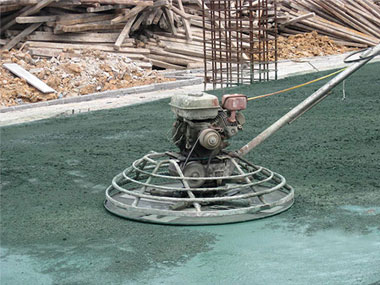

7、 第二次撒料後提漿。此次也是帶圓盤磨光機操作,還要注意邊角問題,做到面層整體均勻。

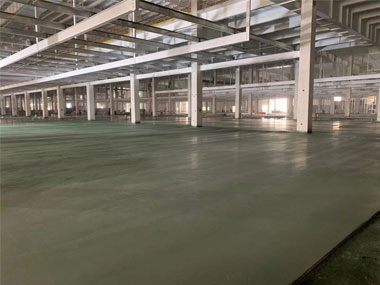

8、 養護。對做出來的地坪專用養護劑或薄膜養護,提高使用年限。
